LEJTŐ UTCAI TÁRSASHÁZAK

LEJTŐ UTCAI TÁRSASHÁZAK

A projektről

Két épületből álló, 12 lakásos lakókomplexum tervezése és kivitelezése fokozottan lejtős terepen — látszóbeton pinceszinttel, tetőteraszokkal, egyedi geometriájú vasbeton szerkezettel és mélygarázzsal.

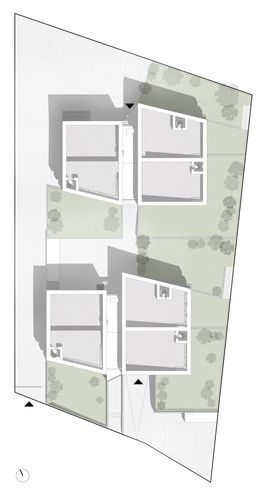

Tervezési program, telepítés és tömegformálás A két épületből álló, 12 lakásos komplexum telepítése tudatosan szakít a környéken jellemző tömbszerű társasházi beépítéssel — a léptéket inkább az egy-kétlakásos családi házas szövet logikájához igazítottuk. Mindkét épület tengelyébe lépcsőház kerül, amely kültéri folyosóként jelenik meg: nem csupán közlekedési elem, hanem erős téri és vizuális elválasztó is, átlátásokat biztosítva az épületek között. Az eltolásokból adódó külterek egymástól eltérő karakterrel bírnak — privát és közösségi kertek, kilátás és intimitás egyaránt megjelenik. A terep adottságait kihasználva az alsó épület alatt mélygarázs és tárolók kaptak helyet.

Lakásszervezés Minden lakás rendelkezik saját kertkapcsolattal vagy tetőkerttel. A kétszintes lakásoknál a közösségi terek és a hálószobák különböző szinteken helyezkednek el — a vertikális tagolás a lakáson belüli privátszférát is erősíti.

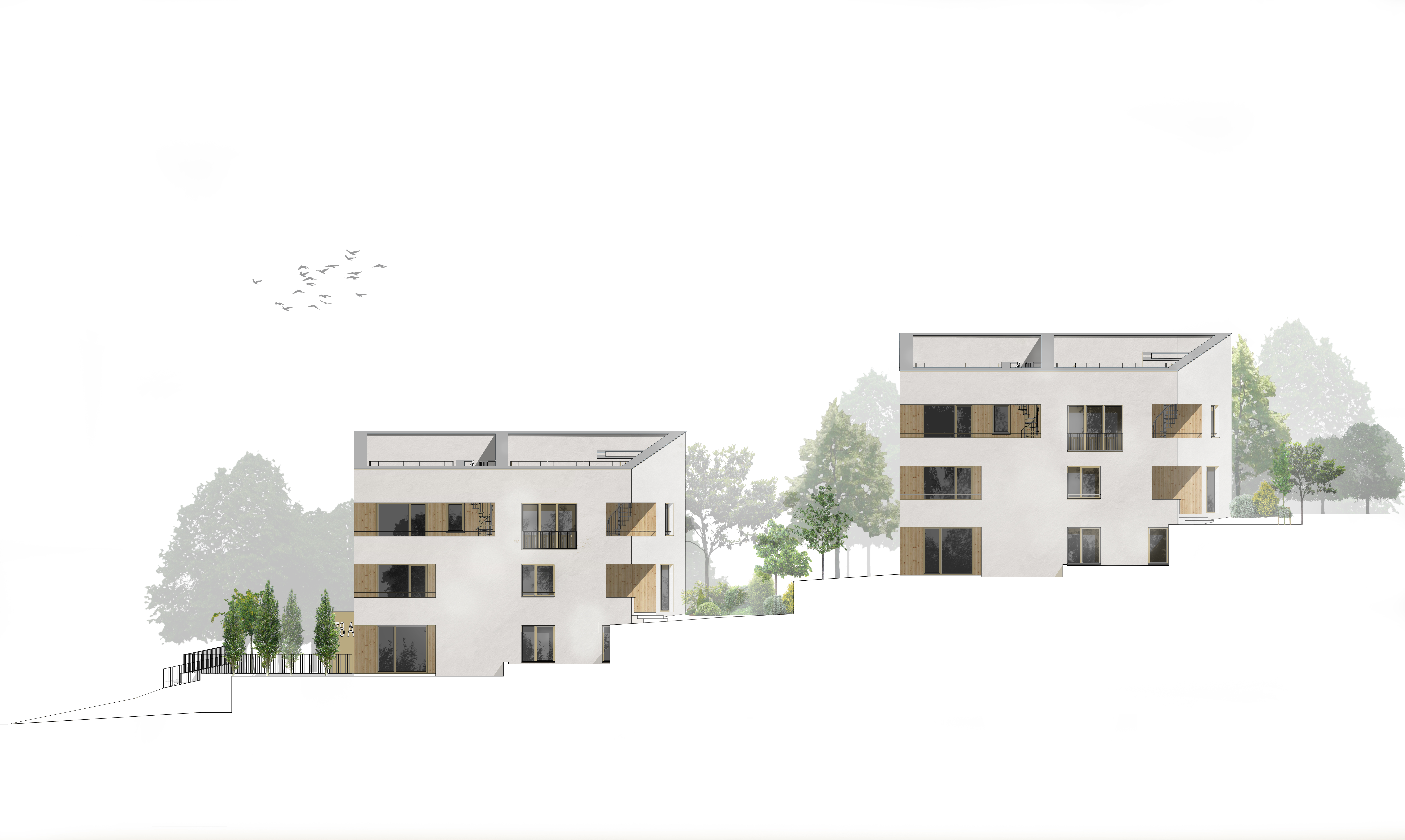

Anyaghasználat A homlokzatképzés visszafogott: strukturált törtfehér vakolat alkotja az alaptextúrát, amelyet a teraszok mentén faburkolat egészít ki. Az épület karakterét nem a formai sokféleség, hanem az anyagok következetes alkalmazása határozza meg.

BILT szerepkörök:

Generáltervezés: Építészeti és belsőépítészeti koncepció, magas műszaki tartalmú kivitelezési tervek statikai, épületgépészeti, -villamossági, szakágak bevonásával, menedzsmentjével.

Szerkezetépítés: Saját, specializált csapattal — a komplex geometriájú szerkezet, a látszóbeton felületek belső kontroll alatt valósulnak meg.

Projektmenedzsment: A kivitelezés menedzsmentjét kulcsrakész átadásig projektmenedzserként vezényeltük. A kivitelezési szerződések és az anyagbeszerzés a megrendelővel kötöttek.

Kihívások:

Meredek domboldal, szűk munkaterület: Nagy mennyiségű földmunka meredek terepen, ahol a kialakítható rézsűk szűkössége miatt a munkaterület biztosítása önmagában komoly tervezési feladat volt.

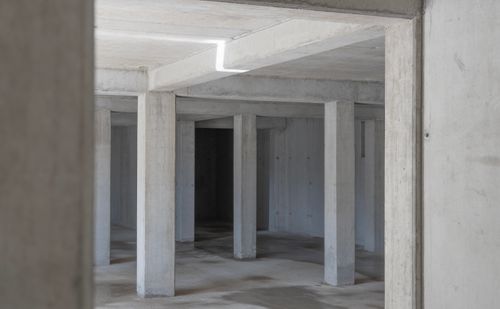

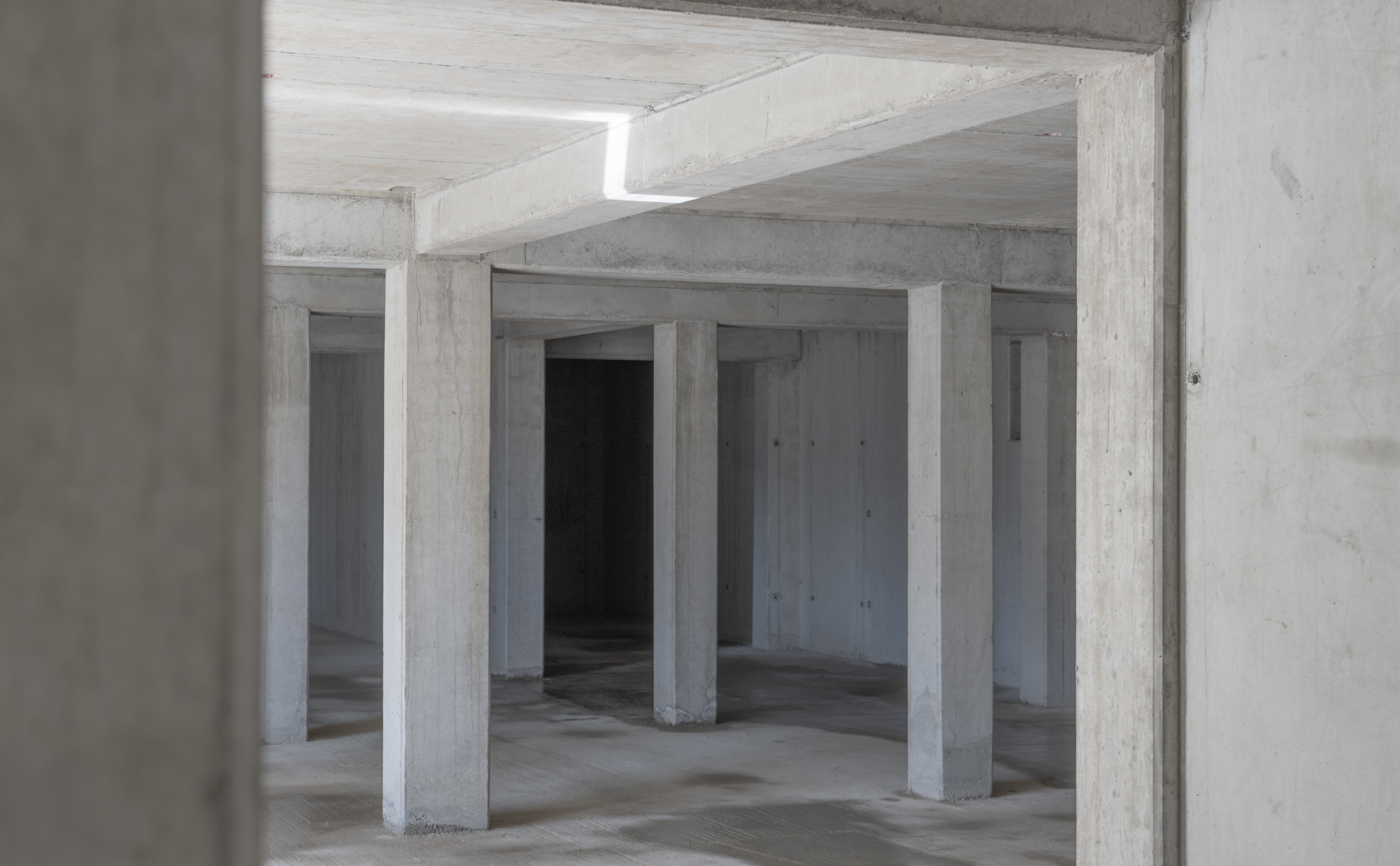

Komplex geometriájú látszóbeton szerkezet: Szokványostól eltérő falszögek, födémugrások, látszóbeton pinceszint — falak és födémek egyaránt. Nincs javítási lehetőség utólag: a látszóbeton nem tűr hibát.

Egyedi vízszigetelési csomópontok: A komplex geometria és az áttörések miatt egyedi vízszigetelési csomópontok alakultak ki — ezek tervezése és kivitelezése egyaránt speciális műszaki megoldásokat igényelt.

Komplex építészeti részletek: Egyedi lakatos szerkezetek, járható tetőterasz, faburkolatos homlokzati falak, előregyártott lépcső és monolit vasbeton szerkezet csatlakozása — mindegyik egyedi megoldást igényelt.

Tereprendezés nagy szintkülönbségekkel: Több támfal összehangolása egymással és a közművekkel -víz, esővíz, kanalizálás -meredek, tagolt terepen.

Elvégzett munkák:

  • Generáltervezés: építészet, statika, épületgépészet és villamosság, szakági koordináció
  • Alapozás és földmunka
  • Monolit vasbeton szerkezet építése
  • Bitumenes vízszigetelés
  • Drénezés
  • Falazás
  • Tereprendezés

Hogyan dolgoztunk:

Tervező és kivitelező egyben — heti műszaki egyeztetéssel. A csomópontokat és műszaki kérdéseket házon belül, hetente tisztázzuk. Nem kell külső tervezőre várni — a döntések gyorsan születnek, a kivitelezés nem áll meg.

Saját vasbeton csapat a komplex szerkezetnél. A látszóbeton felületek és az egyedi geometria saját, specializált csapattal valósul meg — a minőség és az ütemezés belső kontroll alatt van.

Tulajdonosi kontroll. A tervező és a kivitelező tulajdonos személyesen vesz részt a heti helyszíni bejárásokon — a minőségi és műszaki döntések nem delegáltak, hanem tulajdonosi szinten születnek.

Éves szintű kockázati ütemterv, saját ERP-ben. Az induláskor az egész kivitelezési folyamatot előre átgondoltuk: azonosítottuk a kritikus munkafázisokat és a lehetséges késési pontokat. Ez tette lehetővé, hogy a hosszú beszerzési idejű anyagokat és a szűk kapacitású szakcsapatokat előre le tudjuk kötni.

Heti operatív ütemezés. Az éves terv önmagában nem elég — heti szinten követtük a tényleges haladást, és azonnal beavatkoztunk, ha valamelyik munkafázis csúszni kezdett.

Heti minőségellenőrzés a BILT Minőségellenőrzési rendszer szerint. Minden munkafolyamat a checklist szerint ellenőrzive és dokumentálva ERP-ben.

Heti egyeztetés a beruházóval

Havi Kliens riport: Határidők és készültségi státusz, pénzügyi státusz, pótmunkák nyilvántartása, műszaki problémák és megoldások, következő időszak tervei.
